Was wir schon lange vor uns herschieben, wird in diesem Jahr umgesetzt – der Zugang zu unseren Beratungs- und Geschäftsräumen wird barrierefrei. Dafür wird das Bestandsgebäude um einen Aufzug sowie um ein neues Treppenhaus erweitert. Zusätzlich wird ein bestehendes Büro leicht vergrößert. Wir freuen uns, Sie nach Fertigstellung der Arbeiten in unserer neuen/alten Geschäftsstelle begrüßen zu dürfen.
Der Zugang zu den Geschäftsräumen erfolgt während der Bauphase über eine Behelfstreppe im Bereich Ziegeleiweg.
Update vom 24.03.2025
Nachdem die Tiefbauarbeiten inklusive Umverlegung von Abwasserleitungen abgeschlossen waren, wurden die Schachtgrube für den Aufzug und die Bodenplatte für den Anbau bewehrt und gegossen.
Update vom 02.04.2025
Der Rohbau wächst zügig – der neue Eingangsbereich samt Aufzugsschacht ist bereits gut erkennbar.
Update vom 07.04.2025
Der Rohbau wächst weiter – zu erkennen sind Bewehrungen für die Säulen, welche die Büroerweiterung im Obergeschoss tragen werden.
Update vom 08.04.2025
Die Säulen sind gegossen und aktuell noch durch einen Kunststoffmantel geschützt. Als nächstes wird das Errichten bzw. Gießen der Zwischendecke vorbereitet.
Update vom 11.04.2025

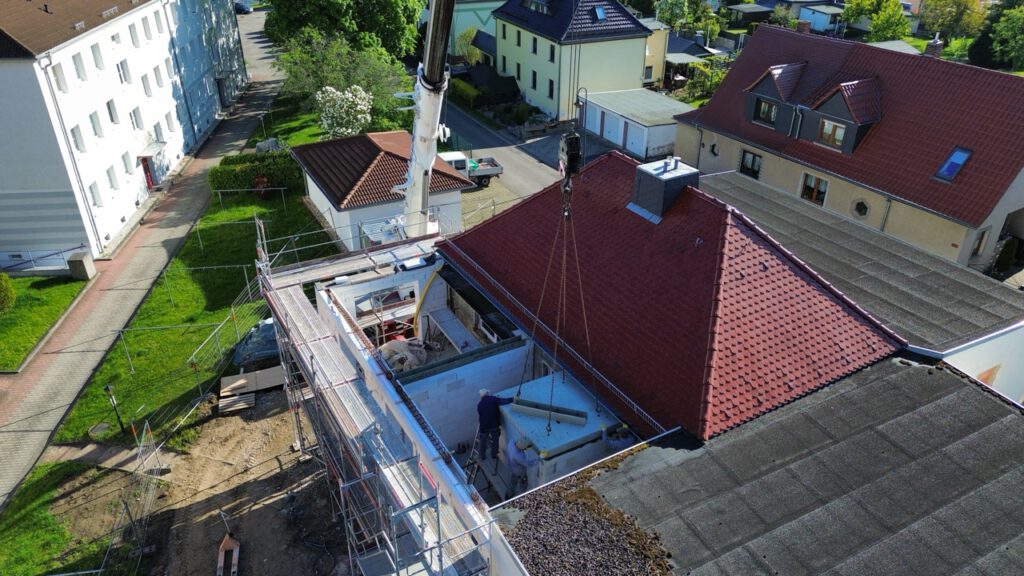

Mit einem Kran wurden heute die Treppen- sowie Deckenelemente in ihre jeweils vorbereitete Position gesetzt. Bis Ostern sollen der Ringanker vorbereitet und die Decke gegossen werden.
Update vom 16.04.2025

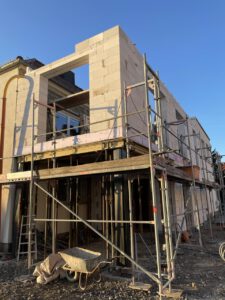

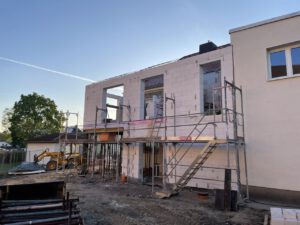

Die Zwischendecke ist gegossen, nun geht es mit dem Obergeschoss weiter.
Update vom 29.04.2025

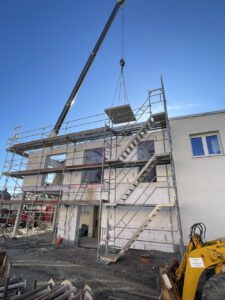

Der Rohbau wächst weiter. Bis zum Dach auf dem Anbau scheint es nicht mehr weit zu sein.
Update vom 06.05.2025

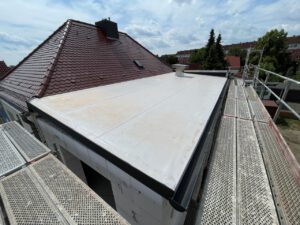

Der vorgefertigte Schachtdeckel für den Aufzugsschacht wurde heute Morgen per Kran montiert. Aktuell wird der Ringanker für das Obergeschoss vorbereitet. Danach kann das Dach – zumindest vorerst provisorisch – geschlossen werden.
Update vom 23.06.2025

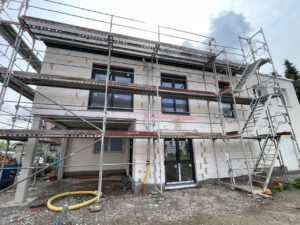

Das Dach ist auf dem Anbau errichtet und in den Bestand eingebunden. Als nächstes werden die Fenster geliefert und eingebaut. Gleichzeitig laufen die Arbeiten zur Anpassungen der Räumlichkeiten im Übergang vom Anbau zum bzw. im Bestandsgebäude.
Update vom 08.07.2025

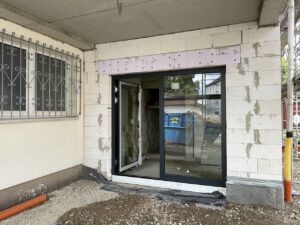

Die Fenster und die neue Eingangstür wurden eingebaut.
Update vom 28.07.2025

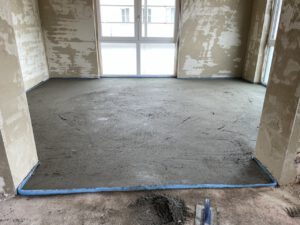

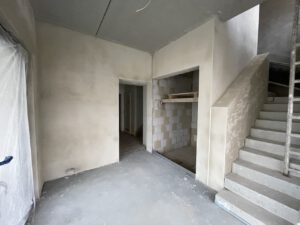

Nachdem in der vergangenen Woche die Estricharbeiten ausgeführt wurden, sind aktuell insbesondere die Putzarbeiten im Innen- und Außenbereich in vollem Gange.
Update vom 22.08.2025
Die Fassade des Anbaus wurde verputzt und die Vorbereitungen für die Fassadenverkleidung sind abgeschlossen. Auch im Innenbereich geht es zügig voran.
Update vom 09.09.2025
Im Innenbereich wird derzeit der Aufzug montiert. Außen wird die Fassadenverkleidung angebracht und die Fassade gestrichen, bevor voraussichtlich in der nächsten Wochen das Gerüst zurück gebaut wird.
Update vom 15.09.2025
Das Gerüst wurde zurückgebaut und der Anbau ist außen mit seiner Fassadenverkleidung soweit fertiggestellt. Aktuell sind die Pflasterarbeiten im Gange und das Außengelände wird wieder hergerichtet. Des Weiteren gehen die Arbeiten im Innenbereich planmäßig voran.
Update vom 29.09.2025

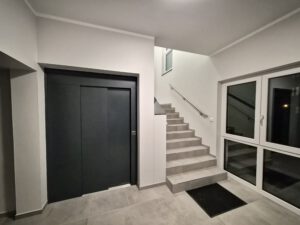

Die Außenarbeiten sind abgeschlossen, der Bauzaun entfernt – es geht vorwärts und mit großen Schritten der Fertigstellung entgegen. Aktuell wird im Inneren der Aufzug fertiggestellt und mehrere Gewerke sind gleichzeitig aktiv.
